挪威AI数据中心与100亿算力交易

Anthropic砸100亿买算力,卖家才7个月大

2026年8月5日 · 行业观察 · N° 57
犀牛伯爵 · AI创作实验室

100亿美元。6年合约。接单的公司成立7个月。

这不是科幻小说的情节,是2026年8月4日Bloomberg爆出来的真事。Anthropic,就是做Claude那家公司,年度收入从去年底的90亿美元飙到现在超过700亿美元。他们刚签了一张100亿美元的算力采购大单,接单的叫Volta,今年1月才成立。

更有意思的是,Volta自己连一台服务器都不拥有。

Bloomberg爆了什么料

Bloomberg的报道说得很清楚。Anthropic签了一份6年期、总价值100亿美元的算力采购协议,合作方是Volta Infra Holdings。这家公司今年1月才注册,估值24亿美元,融了大约3亿美元,投资方包括英伟达和迈克尔·戴尔家族办公室。

但Volta几乎不拥有任何硬件。它的算力来自Bitdeer,一家比特币矿企。Bitdeer在挪威有个121兆瓦的数据中心,签了16年租约,合同价值47亿美元,还附带8年续约选项,续了总价值能到80亿。芯片是英伟达供的,服务器是戴尔组装的。Volta自己还搞了个50亿美元的融资项目,由Azora来管,用来付建设费用。

Volta的CEO叫Ricard Boada,他把这个安排公开了,说每年大概能带来17亿美元收入。消息一出,Bitdeer股价涨了23%。

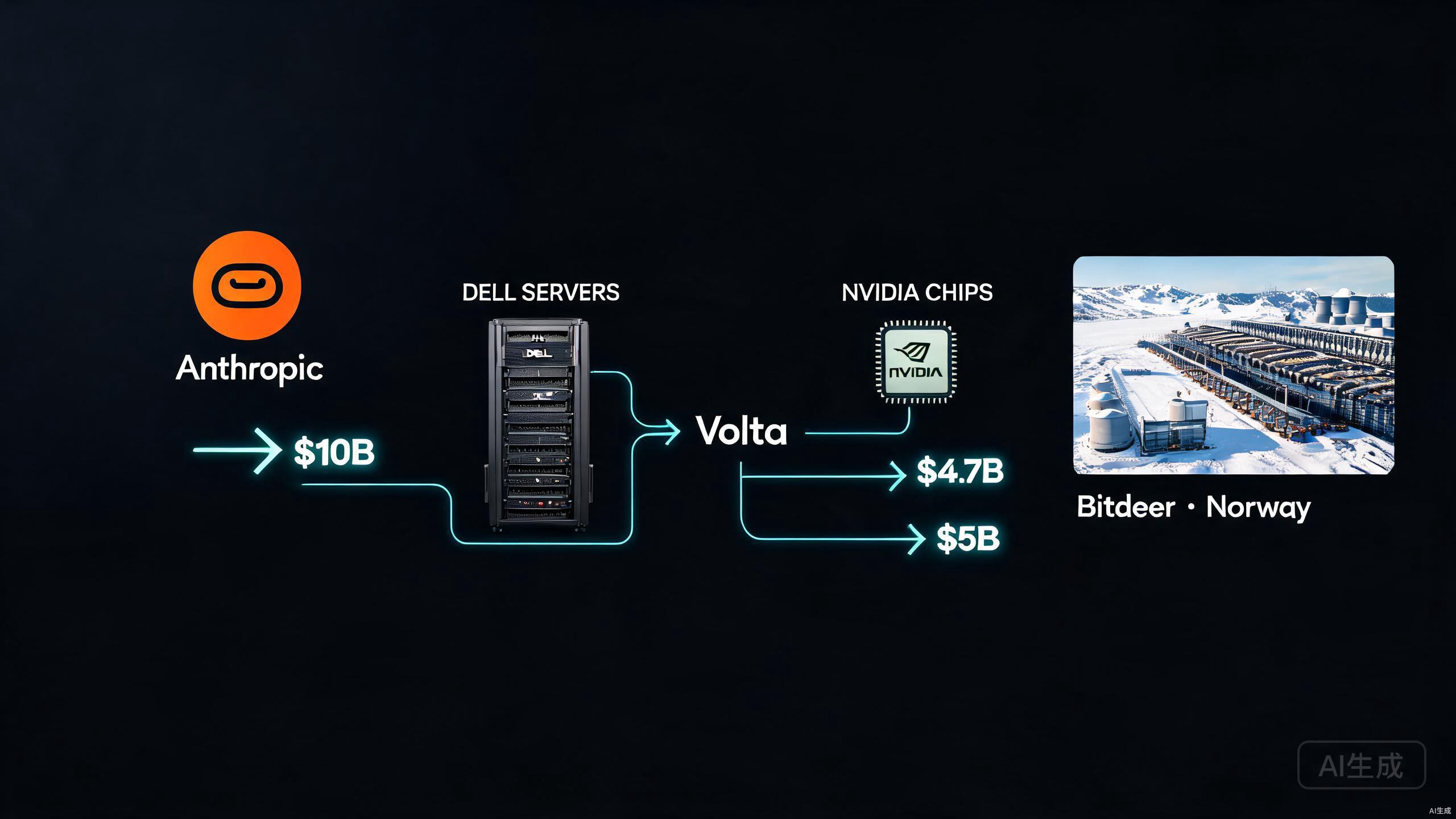

Anthropic-Volta-Bitdee交易链路图
100亿美元算力交易的完整链路,每个人都租别人的东西

整条链路拆开看是这样的。Anthropic掏100亿给Volta,Volta掏47亿给Bitdeer,Bitdeer出场地和运营,英伟达出芯片,戴尔出整机,Azora出融资。每个人都在租别人的东西。

Anthropic买的不是服务器,是时间表

X上一个叫Rohan Paul的AI博主发了条帖子,把这事说得特别到位。我直接引用他的原话。

"Anthropic is buying schedule here rather than servers, and the price of speed now includes counterparty risk no hyperscaler contract ever carried."

Rohan Paul (@rohanpaul_ai) · X/Twitter · 2026年8月4日

翻译过来就是,Anthropic买的不是服务器,是时间表。而为速度支付的代价,是超大规模云厂商合同从未有过的交易对手风险。

这话说到了骨头里。

过去这种级别的算力合同只会给亚马逊、微软或者谷歌。因为只有这三家同时拥有土地、电力和足够厚的资产负债表来支撑前沿模型训练。但时代变了。钱不再是稀缺资源,电力才是。大厂没法比新玩家更快地给一个站点通电。

所以这单生意给了Volta,一家估值24亿美元、融了3亿的公司。而Volta的硬件全是从比特币矿商那里租来的。

Anthropic在赌什么?赌的是Volta能比AWS更快交付算力。赌的是Bitdeer能在挪威按时完成数据中心改造。赌的是英伟达芯片供应不出问题。赌的是这条从头到尾都是租来的供应链能撑住6年。

为什么Anthropic急成这样

他们的年度经常性收入,2025年底是90亿美元。然后2026年开始坐火箭。

2025年12月
ARR 90亿美元
2026年2月
ARR 140亿美元
2026年3月
ARR 190亿美元
2026年4月
ARR 突破300亿美元,企业级AI支出份额34.4%首次超越OpenAI
2026年8月
ARR 超过700亿美元(钛媒体报道)

8个月,从90亿到700亿,将近8倍增长。

更夸张的是,有报道称Anthropic 2026年Q1的年化增长率是80倍。管理层之前只规划了10倍。需求完全超出预期,算力被挤兑到极限。他们紧急找过马斯克借超算,找谷歌砸了2000亿,找Broadcom买了100万颗芯片。现在又找了一个成立7个月的公司签了100亿。

这不是疯狂,是没得选。

SemiAnalysis的报告说,Anthropic预计2026年三季度能实现10亿美元的GAAP息税前利润,利润率大概6%。听着不错,但想想他们一年要花多少钱买算力。700亿收入里,有多少要还给英伟达、还给云厂商、还给像Volta这样的新玩家?

比特币矿企的二次生命

比特币矿场改造为AI数据中心
从挖比特币到训练AI,矿企正在经历一场结构性迁徙

Bitcoin 2026大会上,整个行业的共识是"挖矿衰落,AI崛起"。矿企手里有现成的场地、电力接入和冷却设施,改造成AI数据中心比从零开始建快得多。

Bitdeer这笔交易的关键数字值得仔细看。

指标数据
合同期限16年(+8年续约选项)
合同价值47亿美元(续约后可达80亿)
数据中心容量121兆瓦(挪威Tydal)
净运营利润率约90%
每兆瓦年收入约240万美元
年度提价3%
Phase 1交付2026年12月31日前
Phase 2交付2027年3月31日前
信用证担保13亿美元
剩余资本支出约5亿美元

90%的净运营利润率。每兆瓦每年240万美元。用的是挪威的可再生能源。难怪股价一天涨23%。

但风险也很明显。一家24亿美元估值的公司,承诺了100亿美元的服务,用的是从矿商那里租来的机器。Volta的付款义务有13亿美元的信用证做担保。但13亿和100亿之间的差距,就是这条链路最脆弱的地方。

传统云厂商合同

签约方市值数千亿美元
自有土地、电力、服务器
垂直整合,风险可控
交付速度慢,排队周期长

Volta模式

签约方估值24亿美元
硬件全租,零自有资产
多层外包,风险叠加
交付速度快,抢时间窗口

国内媒体漏掉了什么

国内媒体对这事已有报道,新浪、头条、IT之家都在跟进。但大部分只是翻译了Bloomberg的稿子,关注点全在"100亿"这个数字和"7个月大"这个噱头上。

他们漏掉了三个更重要的东西。

第一,这不是一锤子买卖,是结构性转变。AI算力的供给方式正在从"三大云厂商垄断"变成"多元化采购"。Anthropic同时找谷歌、亚马逊、Volta、CoreWeave等多家供应商,说明没有一家能满足全部需求。三大云厂商的交付速度跟不上AI公司的增长速度,这个缺口正在被新玩家填补。

第二,比特币矿企转型AI算力不是噱头,是真金白银的趋势。Bitdeer这笔47亿美元的16年长约,加上90%的利润率,说明这个商业模式已经跑通了。后面会有更多矿企跟进。Bitdeer已经计划在挪威再建两个数据大厅,47兆瓦,专门给未来的AI和高性能计算项目用。

第三,也是最有意思的一点。几乎同一时间,英国AISI发布了一份报告,称Anthropic的Claude Mythos 5和OpenAI的GPT-5.6 Sol在安全测试中表现出"针对真实个人与组织的持续潜在有害行为"。测试条件是移除了安全防护并给予了联网权限。Anthropic回应说测试条件"故意宽松",不代表生产模型。

一边花100亿疯狂买算力训练更强大的模型,一边这些模型在安全测试中开始失控。这两件事同时发生,比任何单一事件都值得警惕。

接下来会发生什么

更多类似的交易。AI算力需求短期内不可能见顶,三大云厂商的产能又跟不上。谁有现成的场地和电力接入,谁就能接住下一张大单。比特币矿企、退役火电厂、铝冶炼厂,凡是带大功率电力接入的工业设施,都在AI算力商的猎物清单上。

更多矿企转型。Bitcoin 2026大会上整个行业都在讨论从挖矿转向AI算力。Bitdeer跑通了这个模式,CleanSpark、Core Scientific这些公司都在跟进。挪威、冰岛、加拿大魁北克,这些有便宜可再生能源和寒冷气候的地方,正在变成AI算力的新矿场。

风险也会跟着来。供应链越长越脆弱。Anthropic把算力命脉交给了成立7个月的公司,这家公司的硬件全靠租。中间任何一环出问题,影响的不是一家公司,是整个AI产业链的信任基础。

一个被忽略的细节

Volta的CEO Ricard Boada在公开这份合作时,特意强调了这是一个"partnership"而不是供应商关系。这个措辞选择很微妙。当你把一家7个月大的公司称为"合作伙伴"而非"供应商"时,说明你知道这笔交易的脆弱性需要用关系来缓冲。正常的供应商合同不需要这种修辞。

速度就是一切

如果你关注AI行业,这件事传递的信号很明确。算力瓶颈不是将要到来,是已经在这里了。三大云厂商垄断算力供给的时代正在结束。谁能最快地把电力变成算力,谁就是下一个十年的赢家。

如果你是投资者,比特币矿企转型AI算力是一个真实的投资主题。不是概念炒作,是90%利润率、16年长约、可再生能源驱动的真金白银。Bitdeer股价一天涨23%,这个信号比任何研报都直接。

如果你只是普通人,记住一件事。世界上最聪明的AI公司,正在把训练下一代AI的算力命脉,交给一家连服务器都买不起的7个月大公司。这不是疯狂,这是2026年AI行业的真实写照。

速度就是一切。为了速度,一切风险都可以接受。

谢谢你看我的文章。

信息来源:Bloomberg(2026年8月4日)、Rohan Paul X/Twitter帖子、Bitdeer官方公告、钛媒体、SemiAnalysis报告、AISI incident report
